Progetti e dossier

Stazione di Landquart

Rinnovo e ristrutturazione dal 2018 al 2032

La Ferrovia retica sta attraversando una profonda fase di ammodernamento e negli ultimi anni ha investito molto nel rinnovo della sua flotta di veicoli e degli impianti infrastrutturali. Dato che il nuovo materiale rotabile è sempre più costituito da elettrotreni e convogli articolati, che non vengono più separati per la manutenzione, le officine esistenti devono essere adattate al nuovo materiale rotabile. Gli adeguamenti non riguardano solo le officine stesse, ma anche ampie parti all’interno e intorno alla stazione di Landquart.

Il grande progetto «Rinnovo e ristrutturazione della stazione di Landquart» si compone di diversi sottoprogetti correlati che verranno eseguiti in modo scaglionato. Nel maggio 2018 sono iniziati i primi lavori di costruzione. Per questo grande progetto è stato preventivato un volume d’investimento di oltre 700 milioni di franchi.

Progetto parziale attuale

Ampliamento degli impianti di binari e dei marciapiedi – Fase B

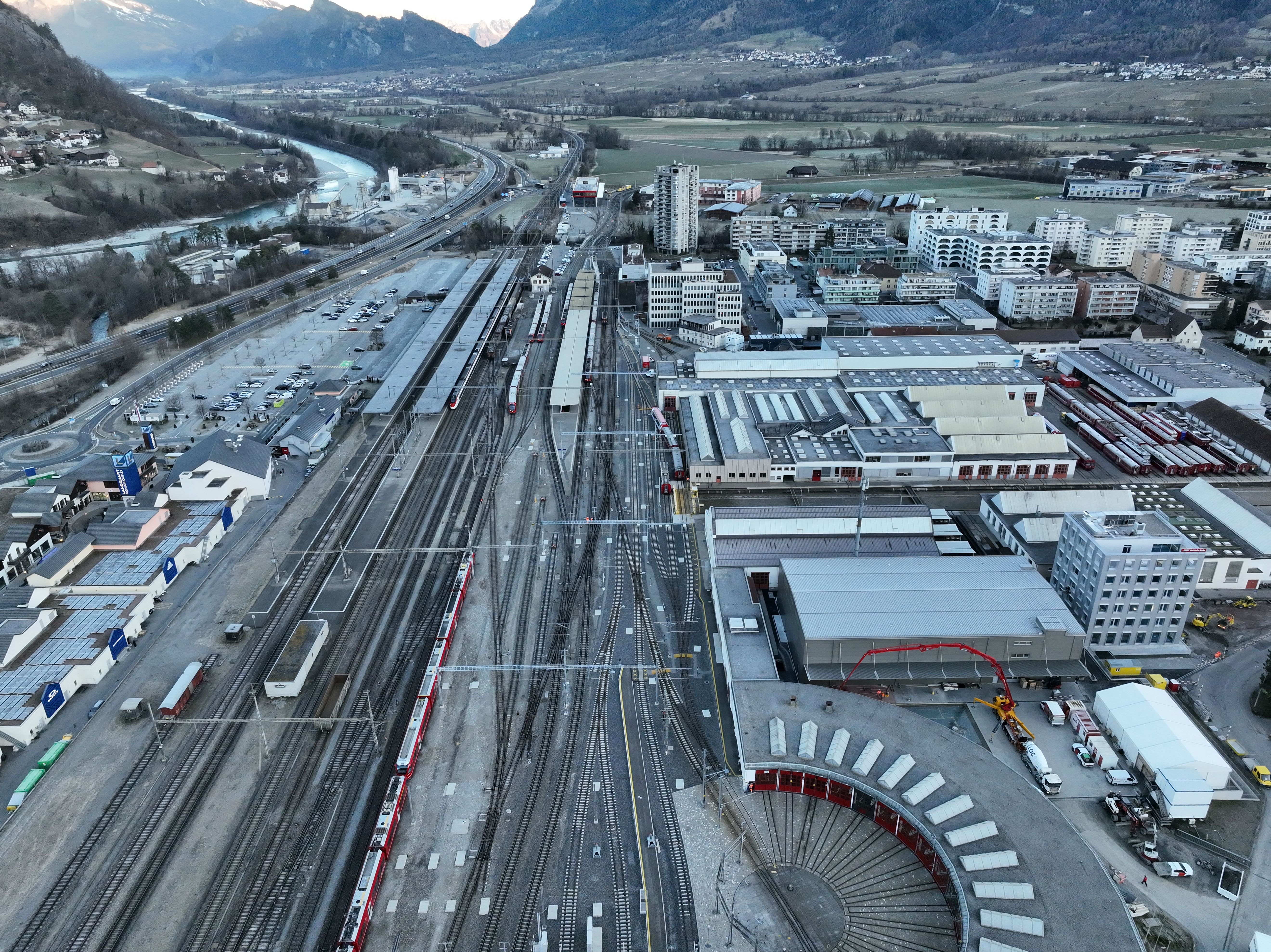

Attualmente, gli impianti ferroviari e le banchine sono in fase di ampliamento nell’ambito della fase B. Il cuore del progetto è costituito dalla banchina centrale comune, che consente un cambio più comodo e veloce tra i treni della FR e delle FFS. Grazie alla banchina comune, è possibile realizzare un binario supplementare con relativa banchina per entrambe le ferrovie. Ciò costituisce la base per l’obiettivo della cadenza di mezz’ora. Inoltre, i binari e le banchine vengono modernizzati e, se necessario, ampliati per adattarsi alla nuova flotta di veicoli della FR.

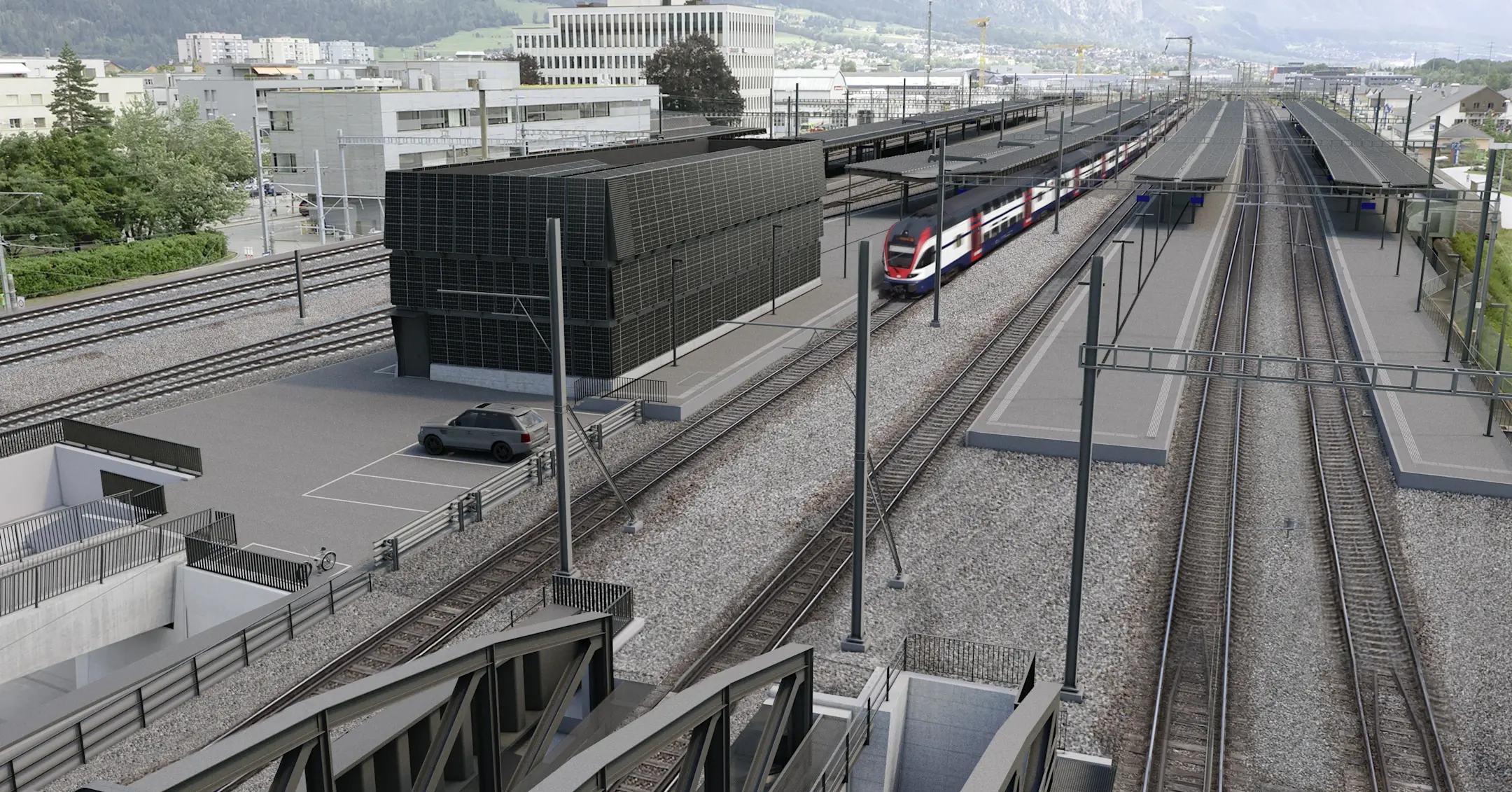

Le banchine saranno dotate di nuove coperture uniformi, sulle quali verranno installati impianti fotovoltaici traslucidi. Le nuove installazioni creano un'atmosfera piacevole e luminosa e, grazie alla loro ampia superficie, danno un contributo significativo alla produzione sostenibile di energia elettrica. Le nuove banchine saranno collegate da un sottopassaggio pedonale ampio e luminoso. Per il trasporto merci, su entrambe le ferrovie saranno ampliati i binari di ricezione e di circolazione. Affinché i nuovi binari possano essere gestiti in sicurezza, sarà inoltre costruito un nuovo edificio tecnico ferroviario comune all'estremità nord della banchina.

Periodo

Lavori

Aprile - dicembre 2026

Posti di installazione, lavori di posa sotterranea dei cavi, fondazioni

Maggio - ottobre 2026

Lavori di ingegneria civile per l'edificio amministrativo

Novembre 2026 - Luglio 2027

Lavori di costruzione dell'edificio amministrativo

Marzo 2027 - agosto 2028

Nuovo sottopassaggio pedonale

Gennaio 2027 - novembre 2029

Nuova costruzione del ponte delle FFS a Landquart «sinistra» (nuovo binario 8)

Marzo 2027 - maggio 2028

Costruzione del nuovo ponte della FR a Landquart (nuovi binari 1-3)

Marzo 2027 - gennaio 2032

Lavori sui binari della FR

Ottobre 2027 - luglio 2030

Lavori sui binari delle FFS

Maggio 2028 - Marzo 2029

Nuovo accesso alla Piazza Rossa

Giugno 2028 - novembre 2032

Costruzione di nuovi impianti di marciapiedi, comprese scale e rampe di accesso

Aprile - novembre 2030

Ristrutturazione del ponte delle FFS a Landquart «destra» (nuovo binario 11)

Ottobre 2030 - Dicembre 2031

Ristrutturazione del ponte delle FFS a Landquart «sinistra» (nuovo binario 9)

Giugno - novembre 2031

Inserto ponte FR a Landquart (binari 1-3, nuovi)

Gennaio - Dicembre 2032

Smantellamento delle postazioni di installazione e conclusione del progetto
